鋼結構煤炭封閉料場
為國家綠色發展大計作出貢獻
2020年11月6日,中南鋼構承建的常熟市龍騰特鋼料場封閉環保提升項目,歷時14個月的施工建設后順利通過竣工驗收。該項目作為中南鋼構承建的重點工程,是中南鋼構迄今以來跨度最大的網架施工項目,并且首次嘗試在河上實施網架拼裝,這在中南鋼構的網架建造史上又是一個新的嘗試和突破。

圖為項目效果圖
常熟市龍騰特鋼料場封閉環保提升項目位于常熟市梅李鎮,項目設有3個大棚,總封閉面積約21萬平方米,西北角封閉區域呈不規則形狀,根據料堆分布設計成三聯跨形式,河道區域一跨,河道兩側各一跨。1號大棚位于河道北側,網殼跨度223.7米,長度411.2米,高度58 米;2號大棚位于河道區域,網殼跨度88.2米,長度596米,高度36.5 米;3號大棚位于河道南側,網殼最大跨度139.1米,最小跨度107米,長度464.1米,高度 43.5 米。項目于2019年9月開工,于2020年10月底全部完成施工任務。2020年11月6日,江蘇常熟市質檢站組織召開現場驗收會議,經過對現場查驗以及各類資料的嚴格審查,最后一致同意驗收合格,順利通過了竣工驗收。

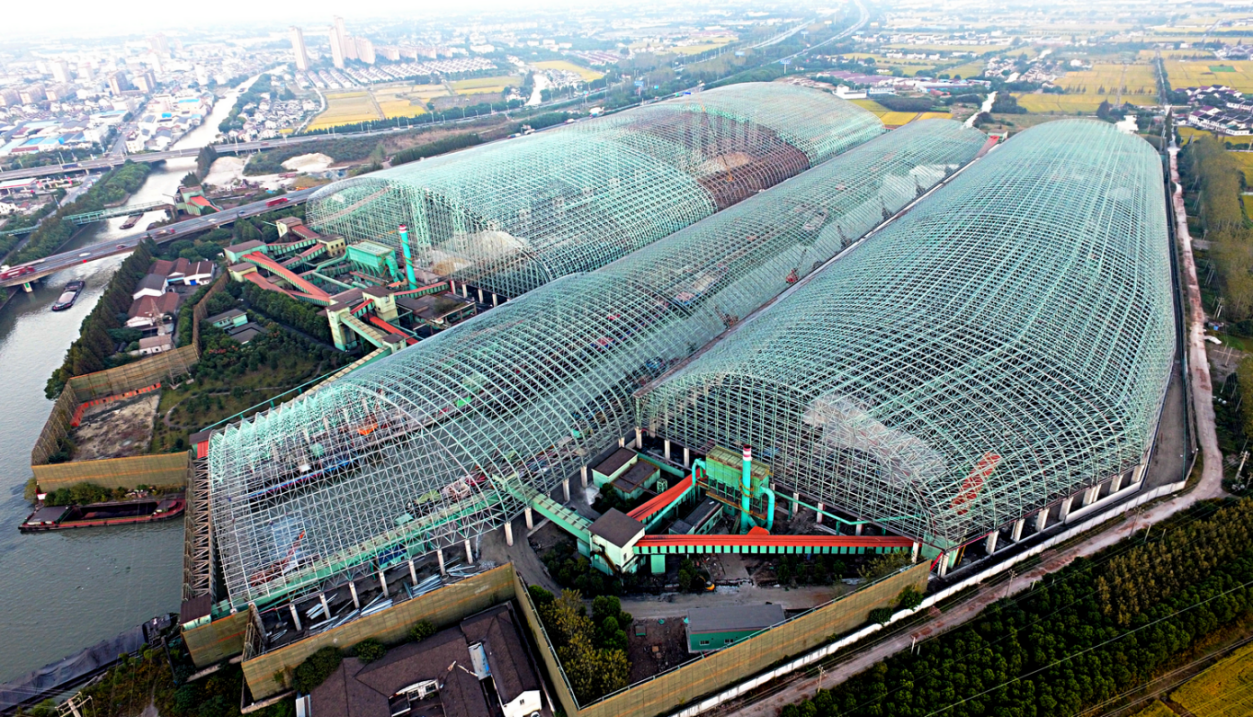

圖為項目完成主體結構施工后的實景全貌
在該項目施工過程中,中南鋼構采用了高空散裝和滑移胎架相結合的方案進行安裝施工,其中1號大棚與3號大棚施工順序為山墻起步,向中間靠攏,2號大棚因需要跨河施工,山墻跨度較大,因此采用局部先起龍筋,然后擴散安裝的方法,經過項目部全體管理、技術和施工作業人員的一致努力,確保了工期、質量、安全、成本四項按計劃圓滿實現的大目標。項目在施工中,3個大棚在施工技術等方面都各具特色:

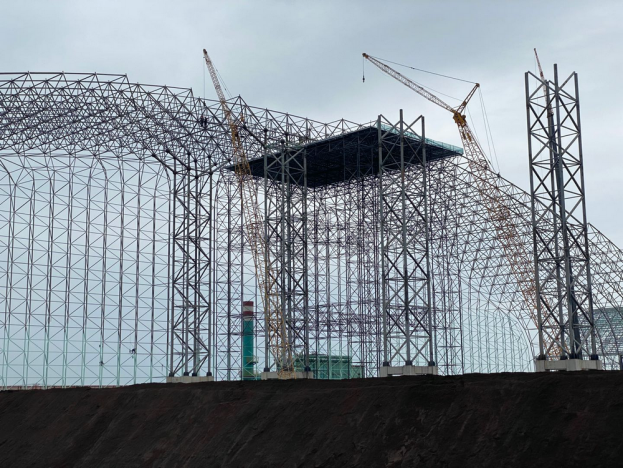

1號大棚為單拱雙跨網殼,單拱寬度223米,為目前國內最大單拱寬度,中間設15個桁架結構柱,中柱間距最大達36米,中柱高度54米,網殼高度58米,網架屋脊及柱帽處布置有400多顆焊接球。該棚具有安裝跨度大、高度高、柱間距大、焊接球數量多等特點,是本工程中技術含量最高難度最大的單體,在國內無可參照案例,并且要在確保安全、可靠的同時,還要兼顧經濟性。經過反復分析驗算和方案比選,并經多次專家論證,最終中南鋼構項目部綜合運用了“胎架滑移、小單元吊裝、山墻起步”等許多特殊工藝,成功攻克各個技術難點。

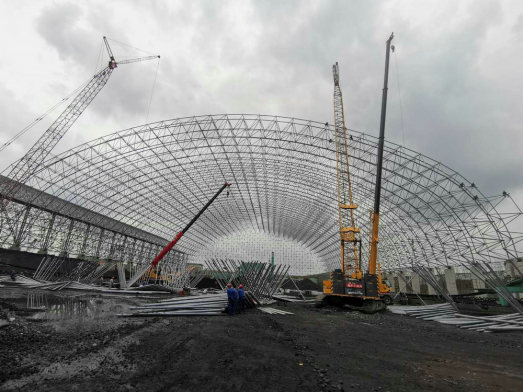

圖為1號大棚施工場景
2號大棚網架設在安涇河上方,施工安裝起步時需要跨過河道,兩側作業場地狹小,因此采用了大型“駁船安裝平臺”和吊車“空中換勾”相結合的新型施工作業方案,并嚴格按照施工方案按部就班進行安裝作業,在項目負責人的周密作業布置下,現場指揮人員的精準下達號令,駁船、吊車人員的密切配合,經過各崗位作業人員的齊心努力,按計劃安全、順利、快速地完成了2號大棚的龍筋安裝作業。

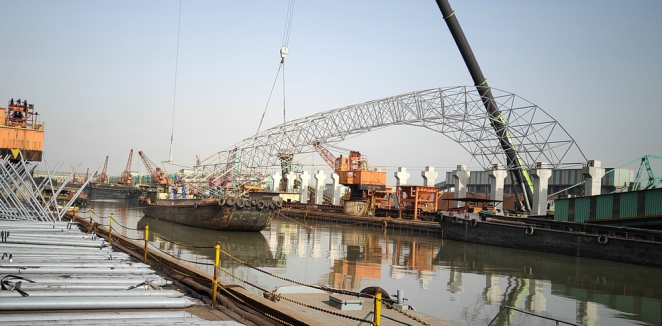

圖為2號大棚跨河施工場景
3號大棚為變截面網殼,中間夾雜著較多焊接球,在安裝過程中如何控制其撓度是施工作業中必須克服的重中之重,為此,技術人員制定了采用了山墻起步、中間合攏的安裝方案,成功解決了撓度控制這個難度,保證了施工作業的順利進行。

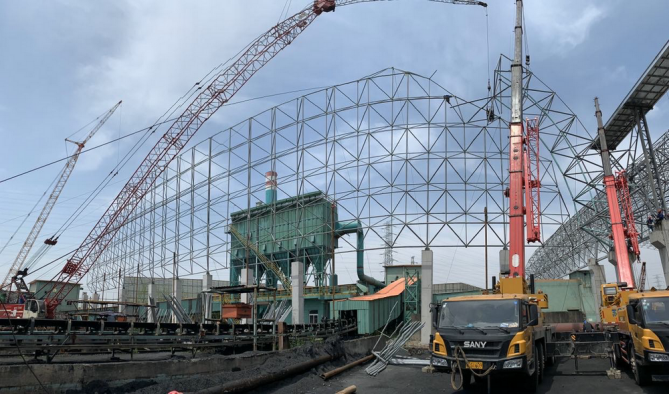

圖為3號大棚施工場景
在國家大力提倡環保的背景下,近年來全國各地的煤炭、電力、冶金等行業的煤炭堆料場均在陸續實行封閉改造,在國家創導綠色發展的大趨勢下,中南鋼構利用自身的技術及專業優勢,已承建了一大批環保改造項目,如山東永鋒臨港鋼廠原料場封閉、江西萍鋼原材料場封閉、山東鑫華特鋼原料場封閉等等,隨著江蘇龍騰特鋼的順利竣工,中南鋼構在環保封閉項目的業績上又增添了色彩濃厚的一筆,并將繼續為國家的綠色、環保發展大計作出積極貢獻。
